Tvisten om Vasabron avgjord

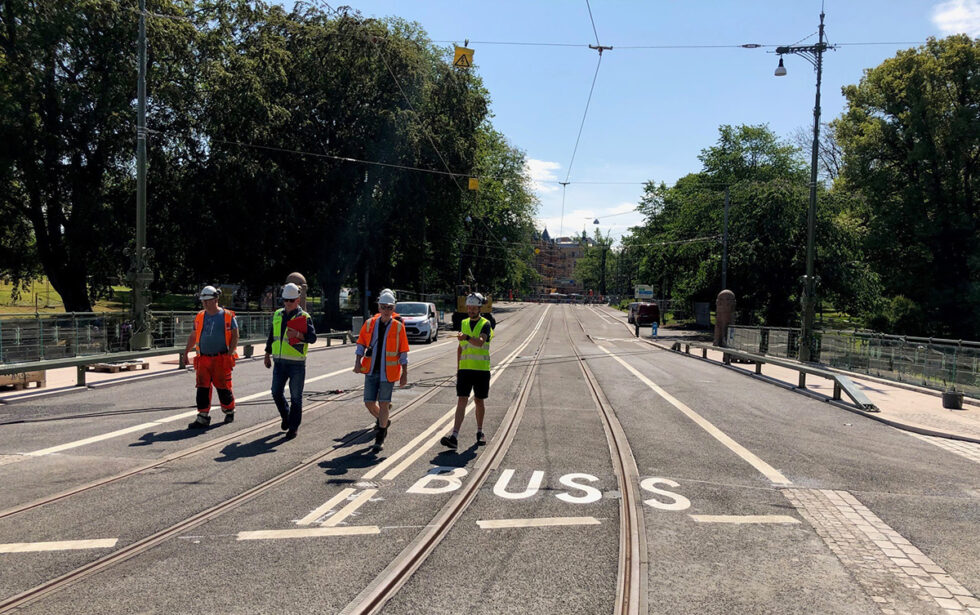

Den nya Vasabron över Vallgraven vid Grönsakstorget i centrala Göteborg. Foto: Göteborgs Stad
Nya Vasabron, här sedd från Grönsakstorget mot Vasaplatsen, är lite bredare än den gamla bron var. Spårvagnar och bussar delar körfält i mitten medan det på sidorna har byggts cykelfartsgata och bredare gångbana. Bild: Göteborgs Stad

Göteborgs Stad har nått förlikning med Implenia om rekonstruktionen av Vasabron. Förlikningen innebär att Implenia ska betala ersättning till stadsmiljöförvaltningen.

Rekonstruktionen av Vasabron över Vallgraven i centrala Göteborg startade 2017. Knappt ett år senare stod arbetet stilla när dåvarande trafikkontoret hävde avtalet med entreprenören Implenia Sverige AB. Orsaken var förseningar och felaktiga arbeten.

Hävningen resulterade i ett tvistemål vid Göteborgs tingsrätt där parterna nu har nått en förlikning. Förlikningen innebär att Implenia ska betala ersättning till stadsmiljöförvaltningen.

Implenia måste betala

Det har rört sig om ett omfattande och komplext tvistemål med ett mycket stort antal frågor som tingsrätten har haft att ta ställning till. Parterna har efter förhandlingar nått en förlikning som innebär att Implenia Sverige AB ska betala 30 miljoner kronor till stadsmiljöförvaltningen.

– Förlikningen är ur ett rättsligt och ekonomiskt perspektiv välgrundad och en bekräftelse på att dåvarande trafikkontoret har hanterat entreprenaden och hävningen på ett rättsligt korrekt sätt. Stadsmiljöförvaltningen ser positivt på att Implenia som större samhällsbyggare tar sitt ansvar i svåra situationer, säger Anders Ramsby, förvaltningsdirektör på stadsmiljöförvaltningen.

Bakgrund Vasabron:

Det var i maj 2017 som Göteborg Stad Trafikkontor tilldelade Implenia uppdraget av renovera Vasabron i centrala Göteborg. Uppdraget var värt 42 miljoner kronor.

Ett knappt år senare hävde trafikkontoret entreprenadavtalet med bolaget, eftersom de ansåg att arbetena var kraftigt försenade och felaktigt utförda. För att färdigställa entreprenaden upphandlade trafikkontoret en ny entreprenör. Vasabron kunde därefter färdigställas och återinvigdes den 10 augusti 2019.

Implenia har avböjt att kommentera.
